公費による汚水桝設置等及び本管布設を伴う工事期間について
登録日:2026年3月31日
公費による汚水桝設置等及び本管布設を伴う工事期間について
この度、公費で実施する汚水桝設置・補修工事の運用を見直し、申請受理後の工事期間について、下記のとおり取り扱うことといたしました。
あわせて、桝設置に際し本管布設を伴う場合の工事期間の目安についてもお知らせいたします。
事業者の皆様をはじめ、関係される皆様におかれましては、内容をご確認のうえ、設計・施工計画及び申請手続きにあたり、十分ご留意くださいますようお願いいたします。
![]()
汚水桝の設置・補修について
汚水桝の設置には、申請受理日から4か月程度の期間を見込んでください。
これまで、標準的な設置期間を申請受理日から3か月程度としておりましたが、工事が特定の時期に集中しないよう調整期間を確保するとともに、安全面と施工品質を確保するため、標準期間を今後は「4か月程度」に変更します。その上で、通年で申請を受け付ける運用とします。
なお、申請から設置まで4か月程度の期間を要するため、年度内での桝設置を希望する場合は、11月末までに申請してください。
また、桝補修については、これまでどおり申請受理日から3か月程度を見込んでください。
ただし、現場条件、工事の規模、他の申請状況等により、期間が変更となる場合がありますのでご了承ください。
※お急ぎで設置又は補修が必要な場合は、申請者が自ら施工する物件設置での対応をお願いいたします。(費用は申請者負担)

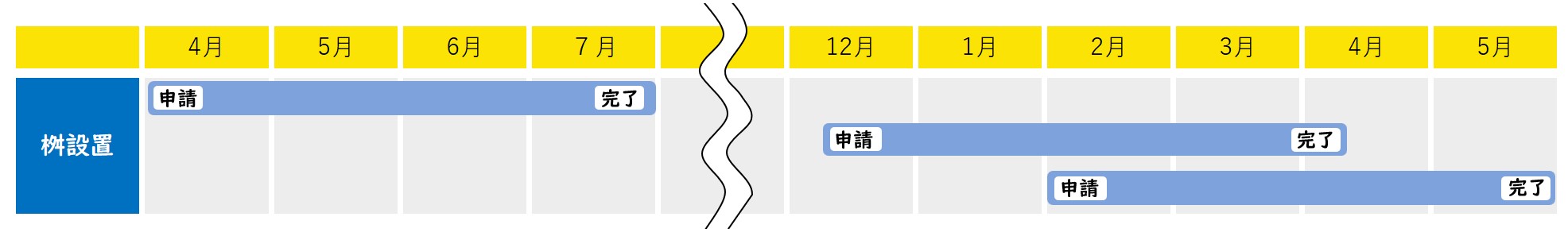

【桝設置スケジュール例】
申請受理日が令和8年4月1日(水)の場合、同年7月31日(金)頃までに桝設置を完了する見込みです。

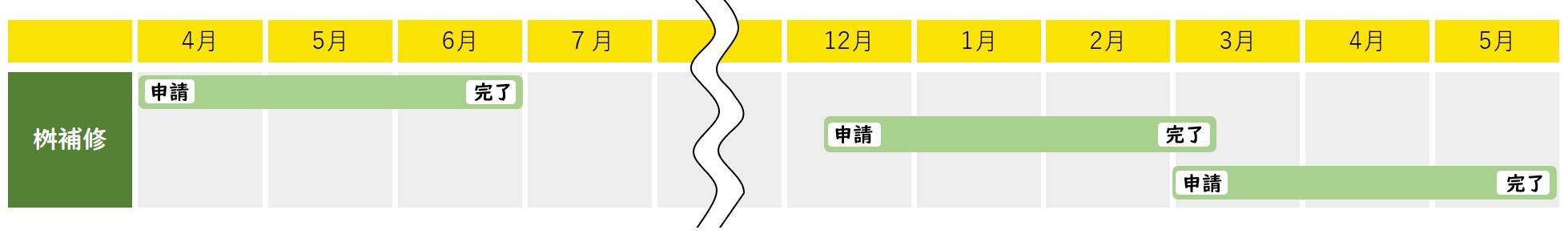

【桝補修スケジュール例】
申請受理日が令和8年4月1日(水)の場合、同年6月30日(火)頃までに桝補修を完了する見込みです。

本管布設を伴う桝の設置について
桝設置にあたり本管の布設を要する場合は、他の埋設物調査や申請状況等により、工事期間が大きく変動します。本管布設から桝の設置完了まで、概ね6か月以上を要しますので、あらかじめご確認ください。
ただし、現場条件、工事の規模、他の申請状況等により、期間が変更となる場合がありますのでご了承ください。
※お急ぎで設置又は補修が必要な場合は、申請者が自ら施工する物件設置での対応をお願いいたします。(費用は申請者負担)

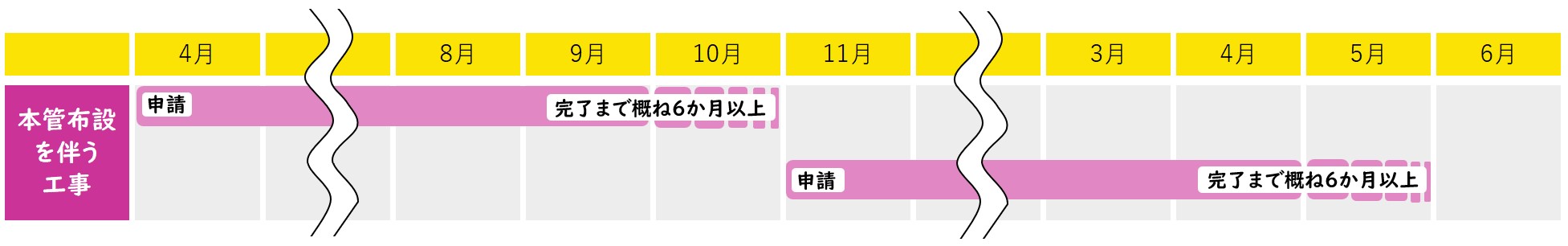

【本管布設を伴う桝設置スケジュール例】
申請受理日が令和8年4月1日(水)の場合、概ね同年10月以降に設置が完了する見込みです。
